Отчёт об этапах строительства "Romanovo city" (ноябрь 2022)

7 декабря 2022 г. 11:25
491

Ход строительства:

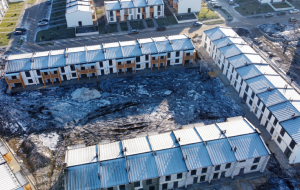

7 квартал:

  • Выполнено устройство кровли (дома 26; 27; 28)
  • Выполнен монтаж светопрозрачных конструкций (дома 26; 27; 28)
  • Ведутся работы по оштукатуриванию внутренних стен (дом 26)
  • Ведутся работы по монтажу внутренней электрики (дом 26)
  • Ведутся работы по кладке стен 2-го эт. (дом 25)
  • Ведутся работы по устройству перегородок из ПГП (дома 26; 27; 28)
  • Ведутся работы по устройству фасада (дом 26)

8 квартал:

  • Выполнен монтаж светопрозрачных конструкций (дом 29)
  • Выполнена кладка противопожарных перегородок кровли (дом 29)
  • Выполнена кладка стен 2-го эт. (дома 29; 30; 31; 32)
  • Выполнено устройство монолитного пояса 2-го эт. (дома 29; 32)
  • Ведутся работы по устройству монолитного пояса 2-го эт. (дома 30; 31)
  • Ведутся работы по кладке стен 2-го эт. (дом 30)
  • Ведутся работы по кладке противопожарных перегородок кровли (дом 32)
  • Ведутся работы по устройству кровли (дом 29)
  • Ведутся работы по монтажу светопрозрачных конструкций ( дом 32)
  • Ведутся работы по оштукатуриванию внутренних стен (дом 29)
  • Ведутся работы по устройству перегородок из ПГП (дом 29)

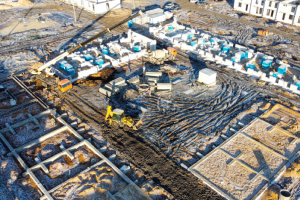

11 квартал:

  • Выполнено устройство кровли (дома 41; 42; 43; 44)
  • Выполнено устройство перегородок из ПГП (дома 41; 42; 43; 44)
  • Выполнено оштукатуривание внутренних стен (дома 41; 42; 43; 44)
  • Выполнено монтаж системы вентиляции (дома 41; 42; 44)
  • Выполнено устройство фасада (дома 41; 43)
  • Выполнено устройство стяжки (дома 41; 42; 43)
  • Выполнено устройство отмоски (дома 41; 42; 44)

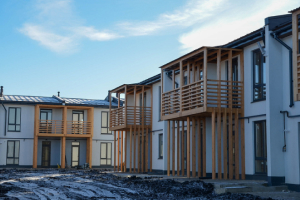

  • Выполнено монтаж деревянных балконов (дома 41; 42; 44)
  • Выполнен монтаж Металлических лестниц на 2-ой эт. (дом 41)
  • Выполнено газификации (дома 41; 42; 43; 44)
  • Ведутся работы по монтажу деревянных балконов (дом 43)
  • Ведутся работы по озеленению территории (дом 41)
  • Ведутся работы по монтажу Металлических лестниц на 2-ой эт. (дома 42; 43; 44)
  • Ведутся работы по устройству фасада (дома 42; 44)
  • Ведутся работы по устройству отмостки (дом 43)
  • Ведутся работы по устройству систем отопления (дом 43)
  • Ведутся работы по устройству системы вентиляции (дом 43)

18 квартал:

  • Выполнен монтаж мет.лестниц на 2-ой эт. (дома 67; 68; 70)
  • Выполнено устройство отмостки (дома 67; 68; 69; 70)
  • Выполнено устройство чистовой стяжки (дома 67; 68; 70)
  • Выполнено устройство систем отопления (дома 67; 68; 69; 70)
  • Выполнено устройство системы вентиляции (дома 67; 68; 69; 70)
  • Выполнен монтаж деревянных балконов (дома 67; 68; 70)
  • Ведутся работы по монтажу деревянных балконов (дом 69)
  • Ведутся работы по устройству чистовой стяжки (дом 69)

16 квартал:

  • Выполнено устройство перегородок из ПГП (дома 59; 60; 61; 62; 63)
  • Выполнен монтаж системы отоплении (дома 59; 60; 61; 62; 63)
  • Выполнено устройство чистовой стяжки (дома 60; 61; 62; 63)
  • Выполнен монтаж металлических лестниц на 2-ой эт. (дома 60; 61; 62)
  • Выполнено устройство отмостки (дома 60; 61; 62;)
  • Ведутся работы по устройству чистовой стяжки (дом 59)
  • Ведутся работы по устройству фасадов (дома 59; 61; 62; 63)
  • Ведутся работы по устройству отмостки (дома 59; 63)
  • Ведутся работы по устройству систем вентиляции (дома 59; 60; 61; 62; 63)

17 квартал:

  • Ведутся работы по Озеленению территории (дома 64; 65; 66)
