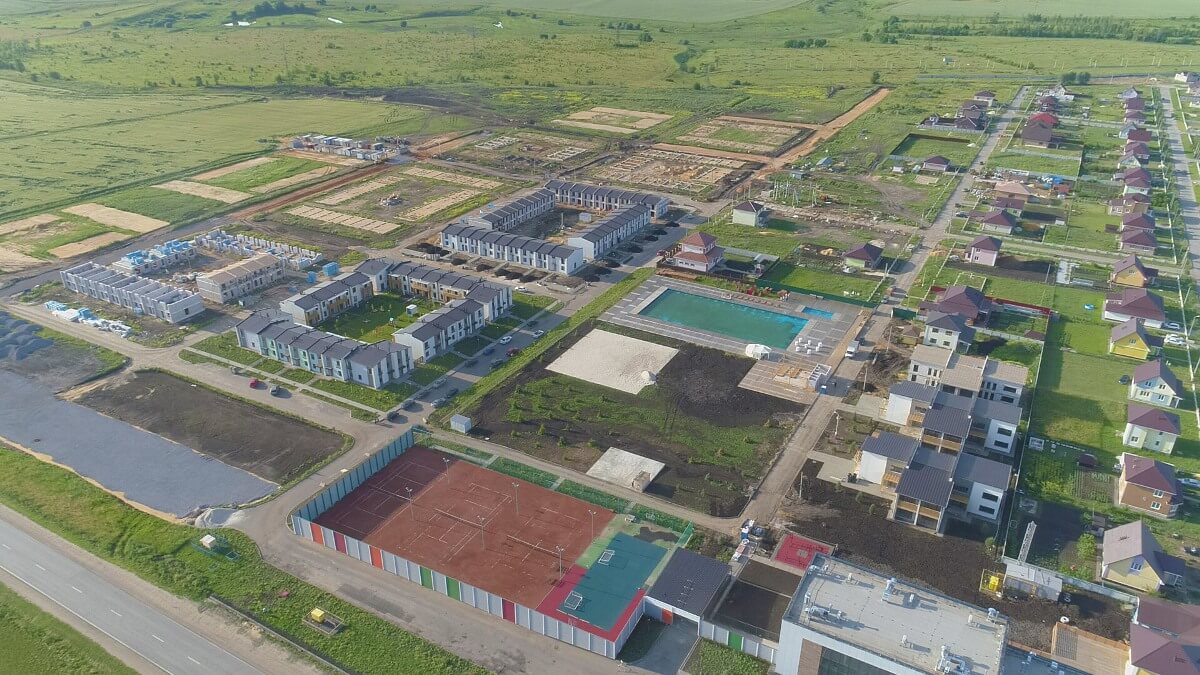

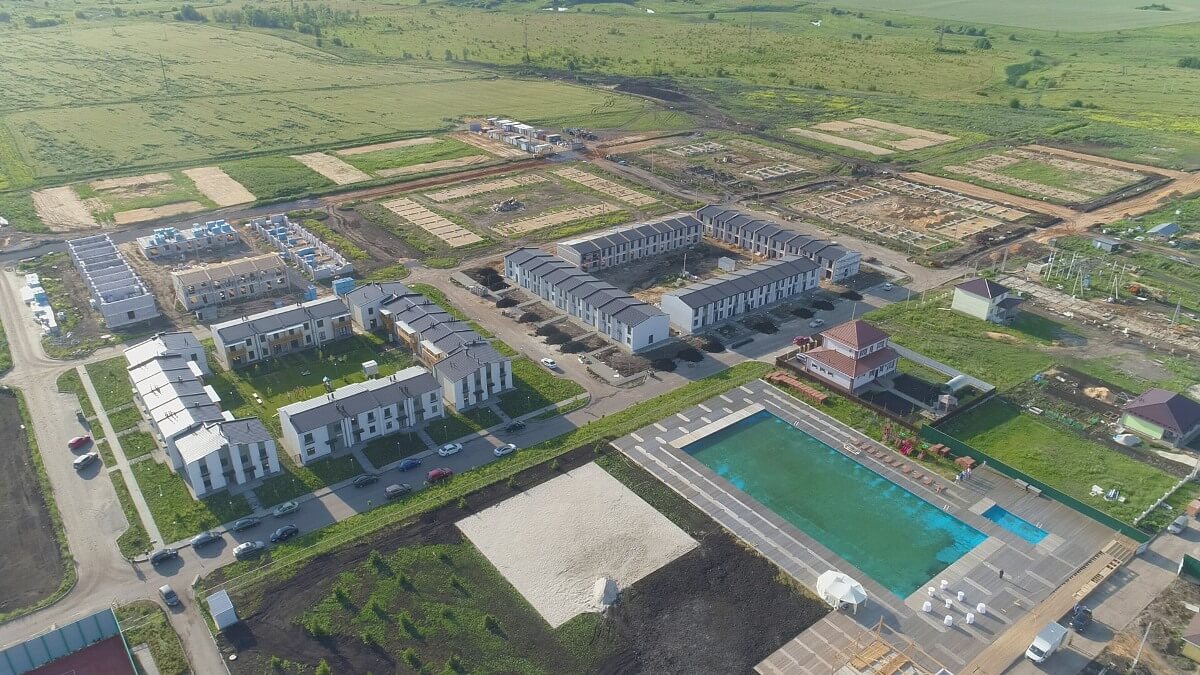

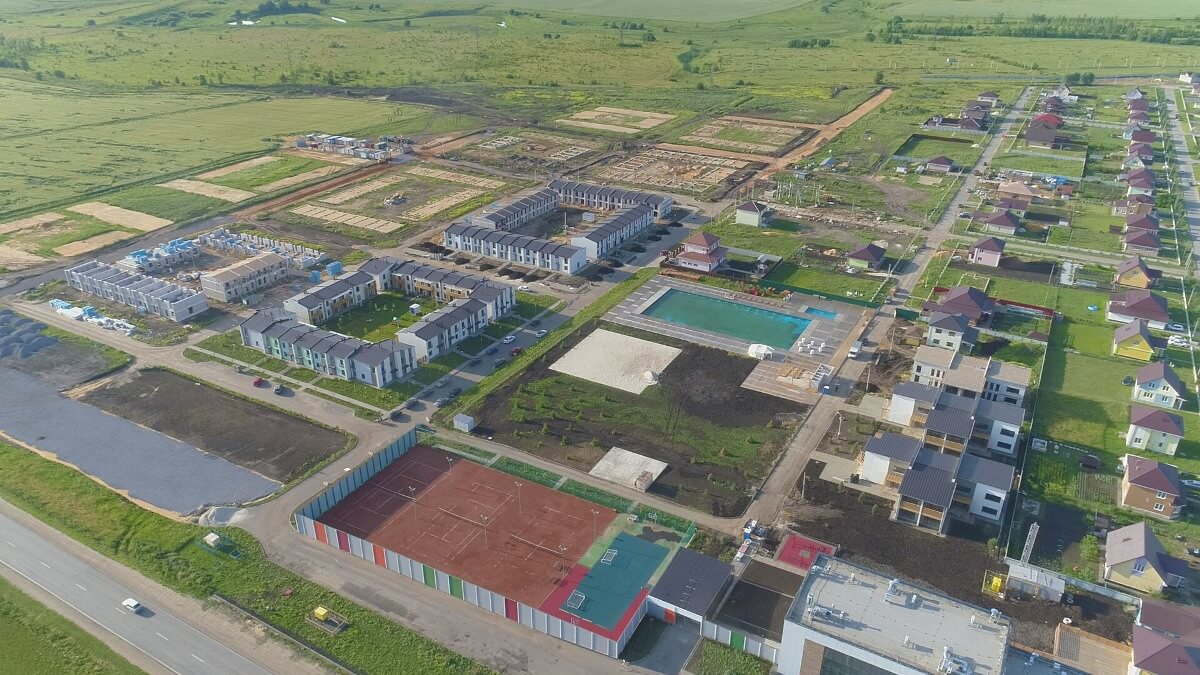

Этапы строительства таунхаусов в ЖК Романово по состоянию на 30.06.2020

2 июля 2020 г. 13:15
1613

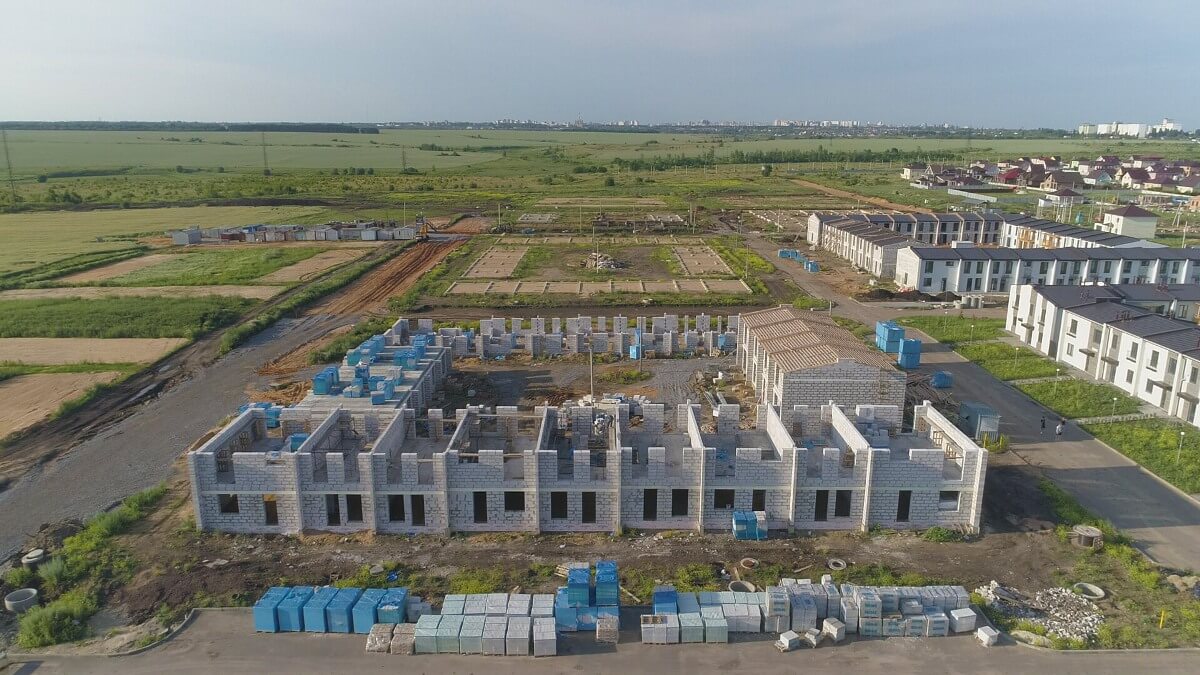

5/3 квартал:

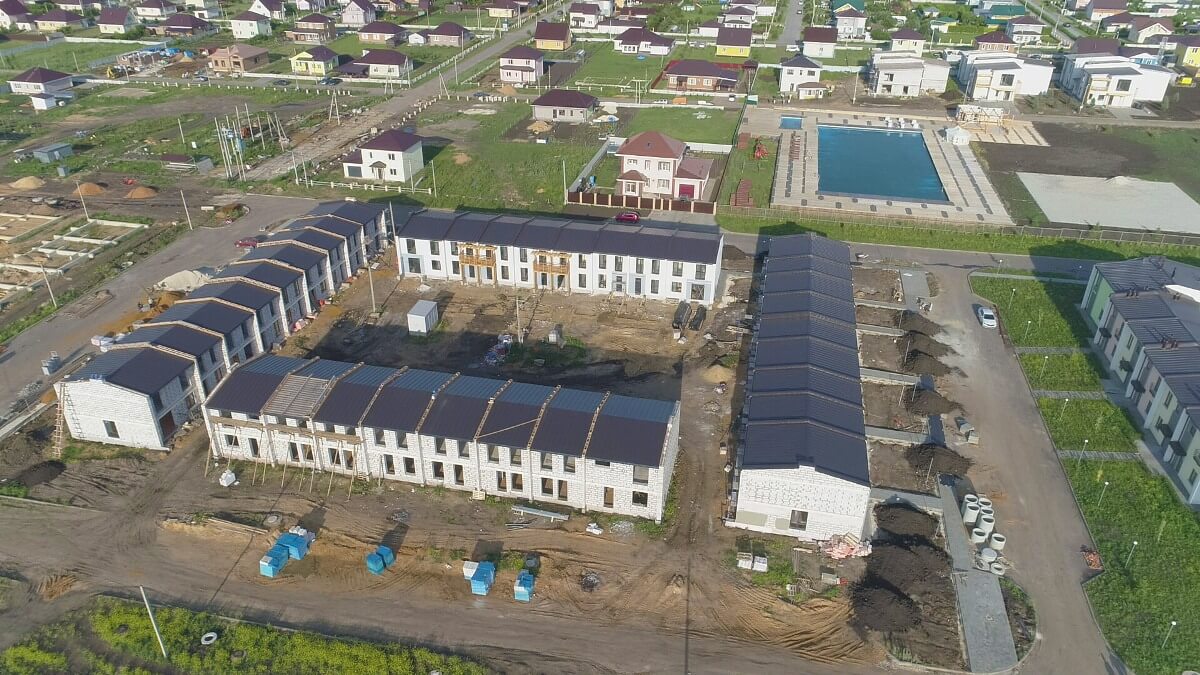

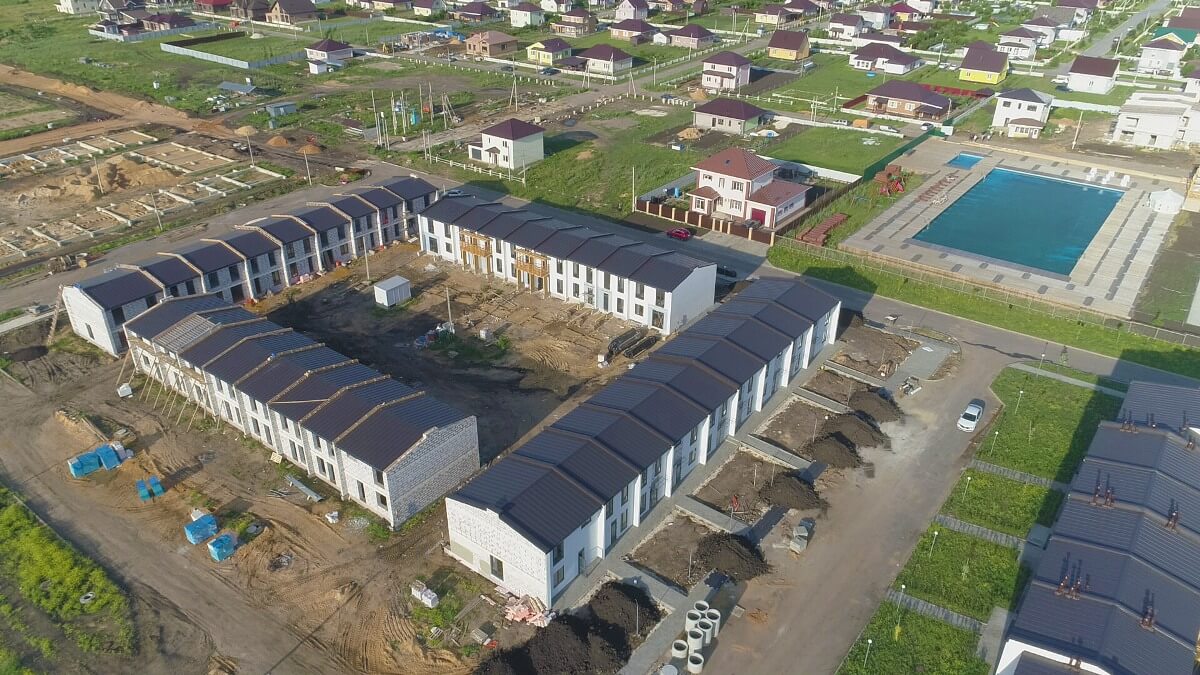

17 дом

  • Ведется остекление 1-2 этажа
  • Производится отопление
  • Выполняется благоустройство территории, монтаж тротуарной плитки

18 дом

  • Производится монтаж балконов
  • Производится благоустройство территории

19 дом

  • Производится отопление
  • Выполняется благоустройство территории
  • Заканчиваются работы фасадные работы

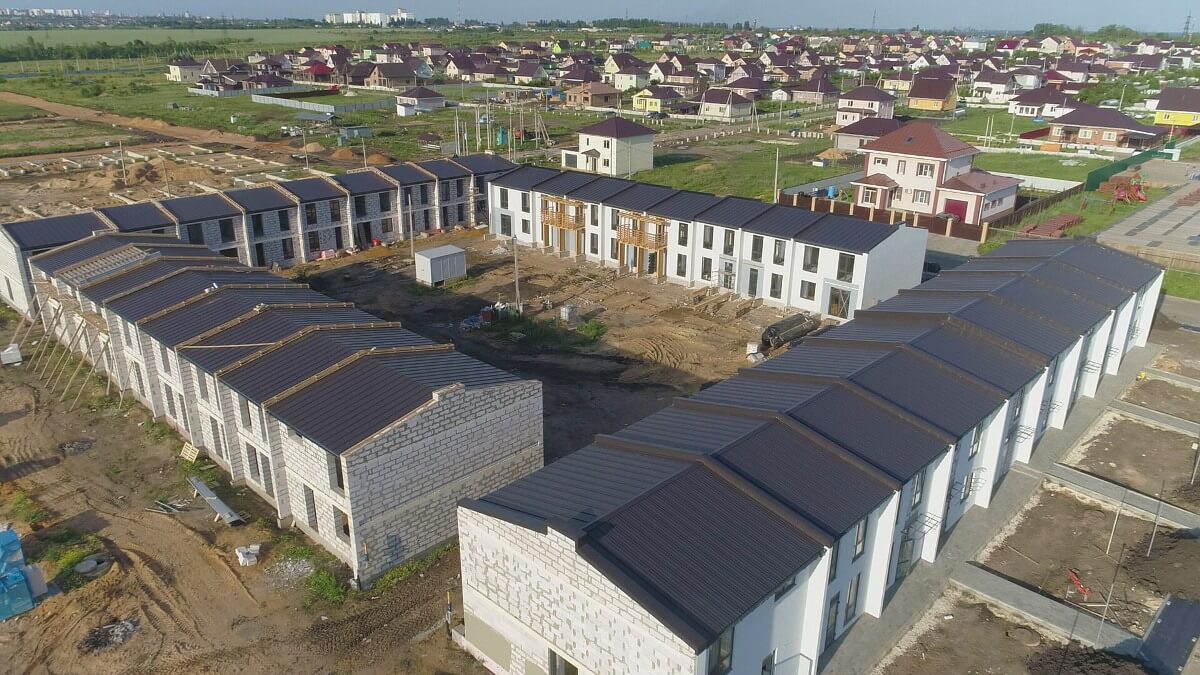

20 дом

  • Закончили монтаж кровли
  • Ведутся работы по системе канализации

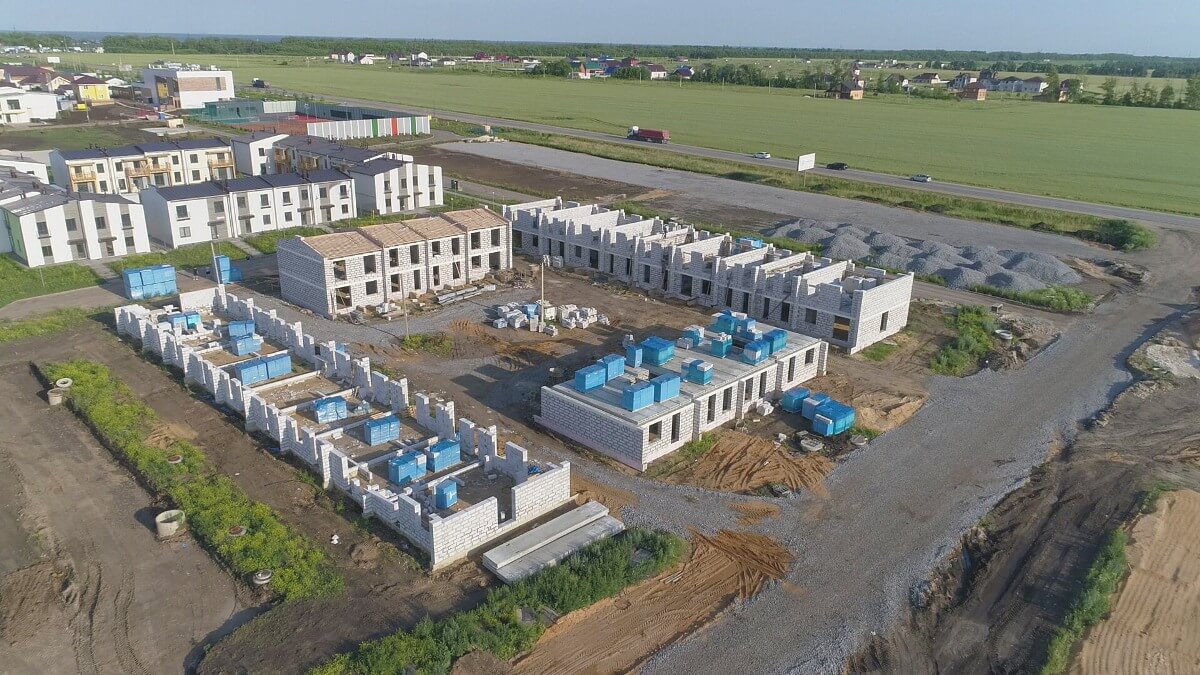

2/2 квартал:

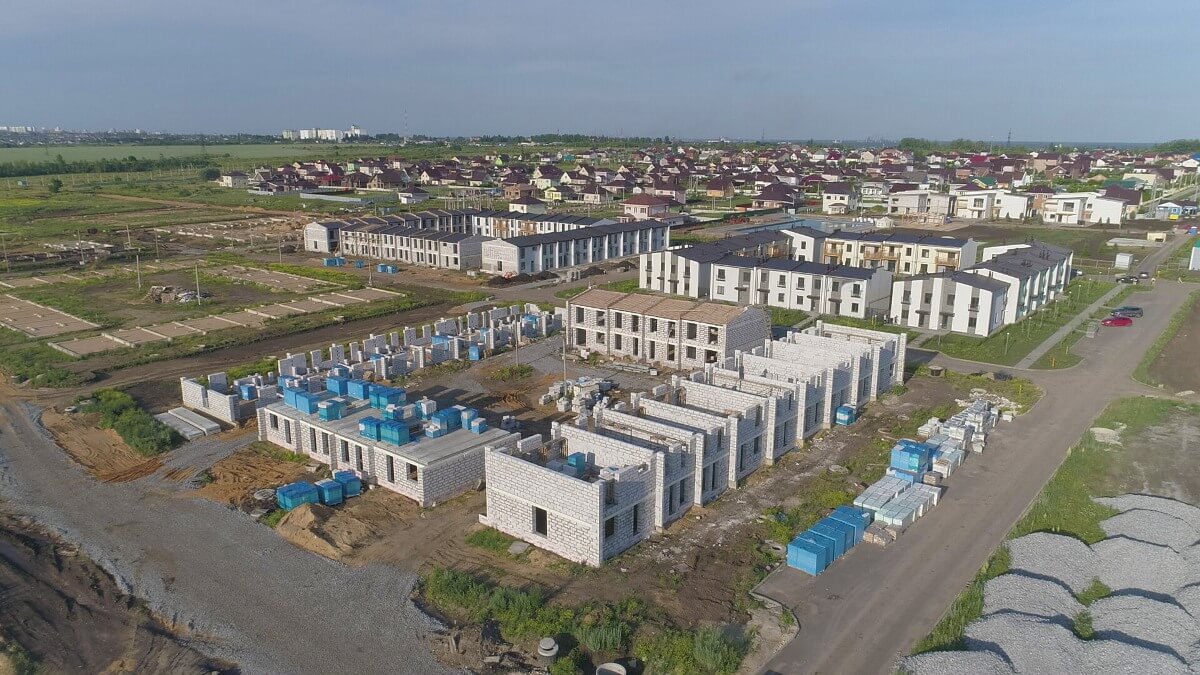

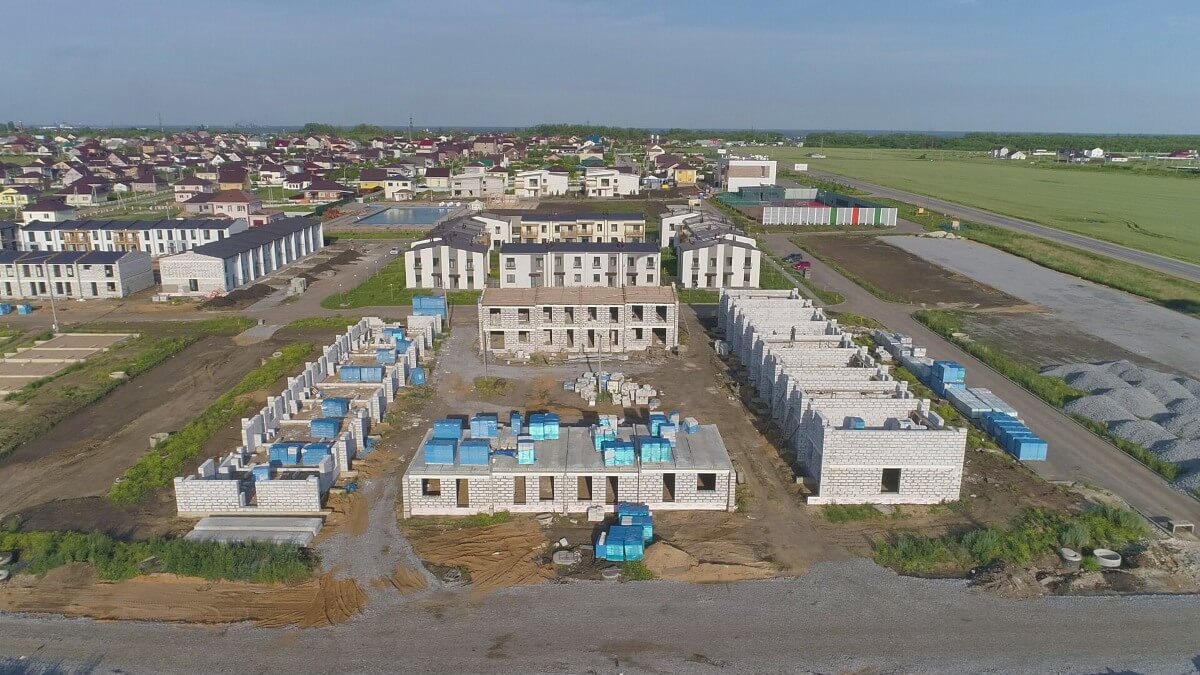

5 дом

  • Выполнена кладка первого этажа

6 дом

  • Производится монтаж кровли

7 дом

  • Закончены работы по кладке стен второго этажа
  • Ведутся работы по заливке монолитного пояса

8 дом

  • Ведутся работы по кладке стен второго этажа

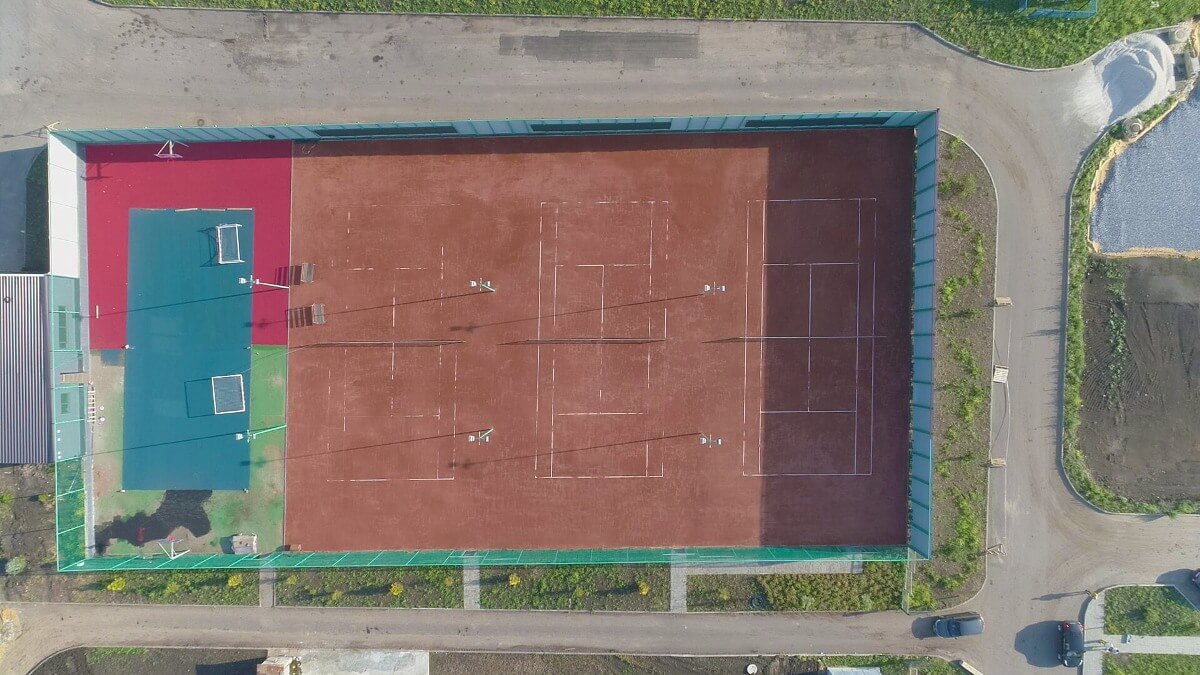

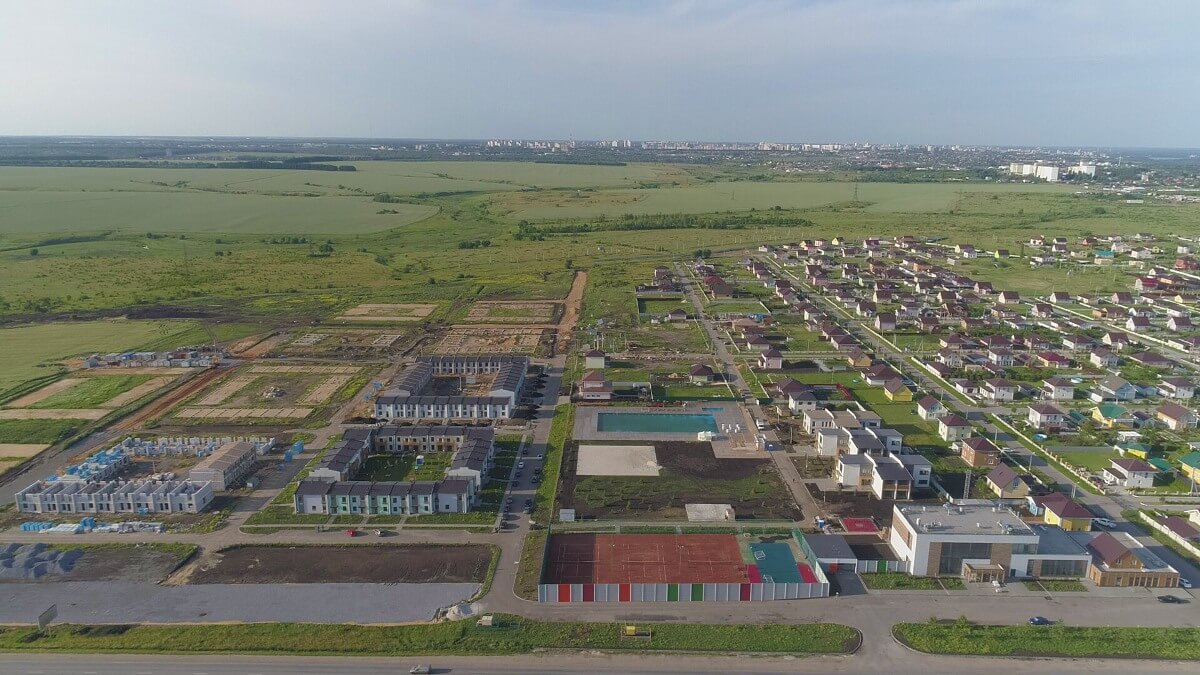

Теннисный корт

  • Закончено строительство раздевалки
  • Производится монтаж мебели
  • Производится монтаж покрытия открытого теннисного корта
  • Ведутся работы по благоустройству территории

ФОК и общественная территория:

  • Заканчивается внутренняя отделка
  • Ведутся работы по благоустройству территории

Уличный бассейн

  • Ведутся работы по монтажу летнего кафе
  • Ведутся работы по строительству раздевалок

Планы:

5/3 квартал:

17 дом:

  • Приступить к отделке фасадов
  • Выполнить стяжки 1-2 этажей
  • Выполнить монтаж стяжки 1-2 этажей
  • Выполнить монтаж перегородок лестниц

18 дом:

  • Закончить благоустройство территории
  • Закончить монтаж балконов

19 дом:

  • Выполнить монтаж стяжки 1-2 этажей
  • Выполнить монтаж перегородок лестниц

20 дом:

  • Провести остекление
  • Выполнить систему отопления
  • Приступить к отделке фасадов
  • Выполнить работы по благоустройству территории квартала

2/2 квартал:

5 дом:

  • Выполнить монтаж монолитного пояса
  • Произвести монтаж плит перекрытий

6 дом:

  • Закончить монтаж кровли
  • Установить внутренние перегородки 2 этажа

7 дом:

  • Закончить бетонирование монолитного пояса
  • Выполнить монтаж кровли
  • Закончить работы по кладке перегородок 2 этажа

8 дом:

  • Залить монолитный пояс 2 этажа
  • Произвести монтаж кровли
