Этапы строительства ЖК Романово по состоянию на 4 мая 2020г.

6 мая 2020 г. 17:12
1515

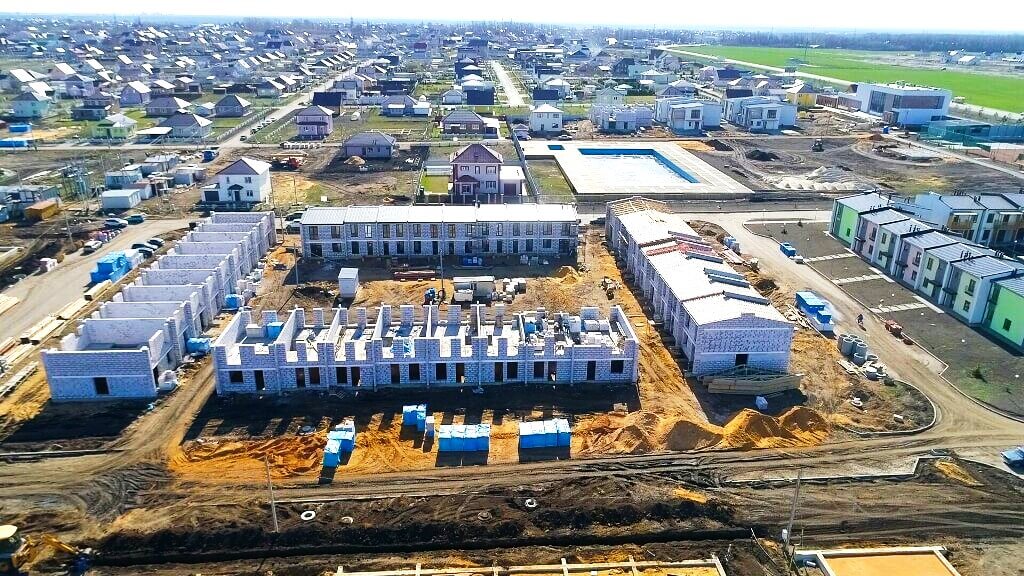

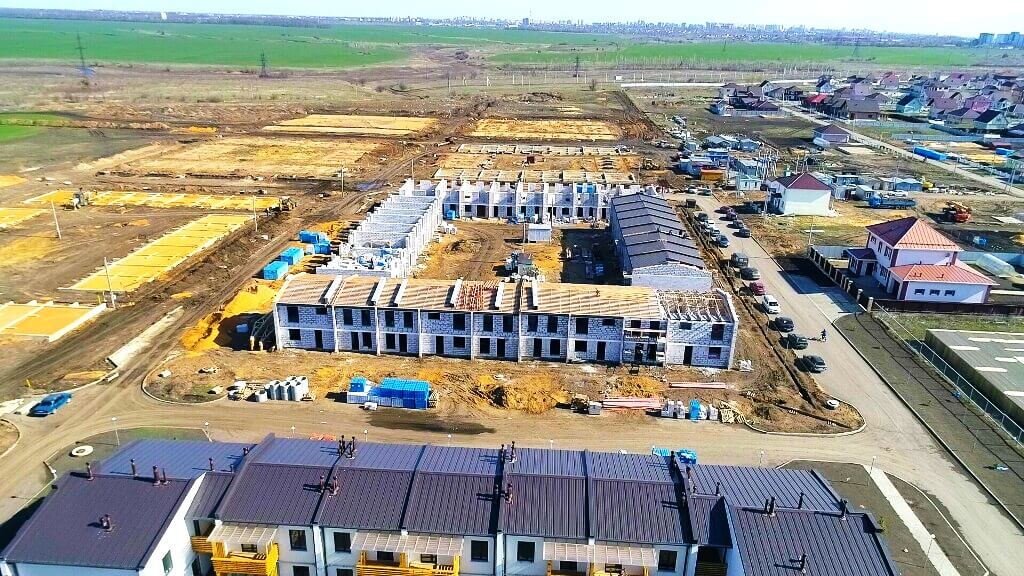

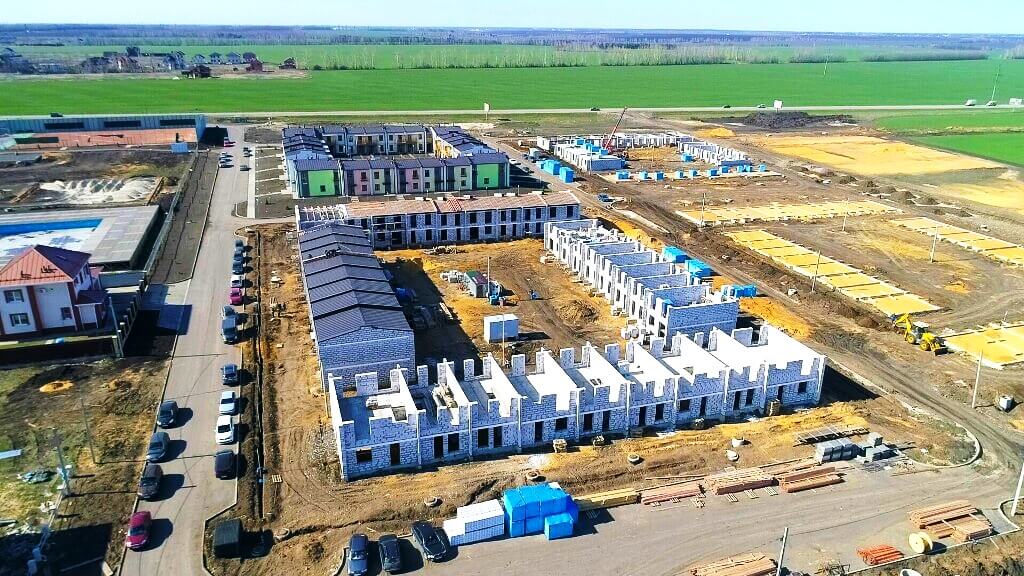

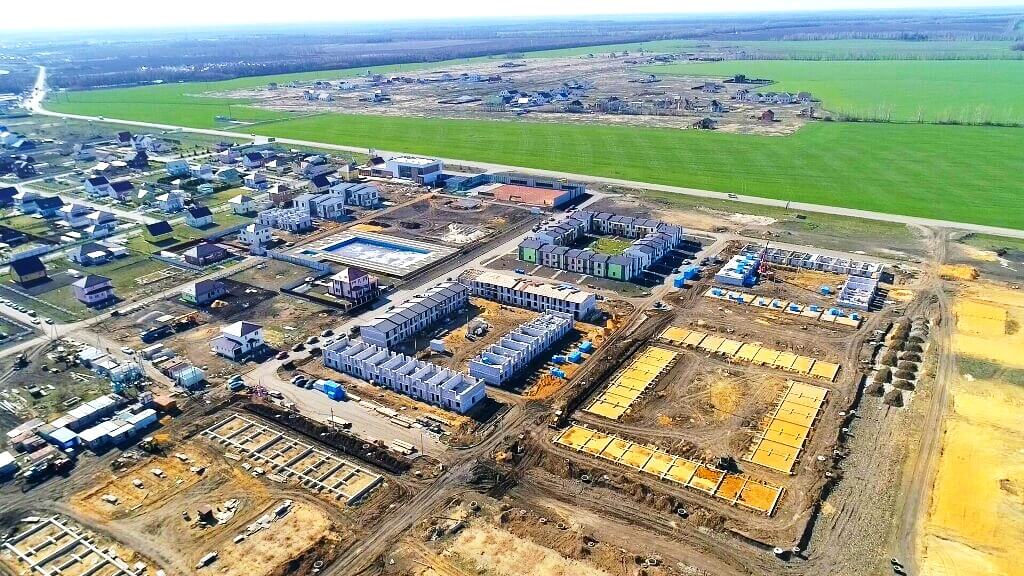

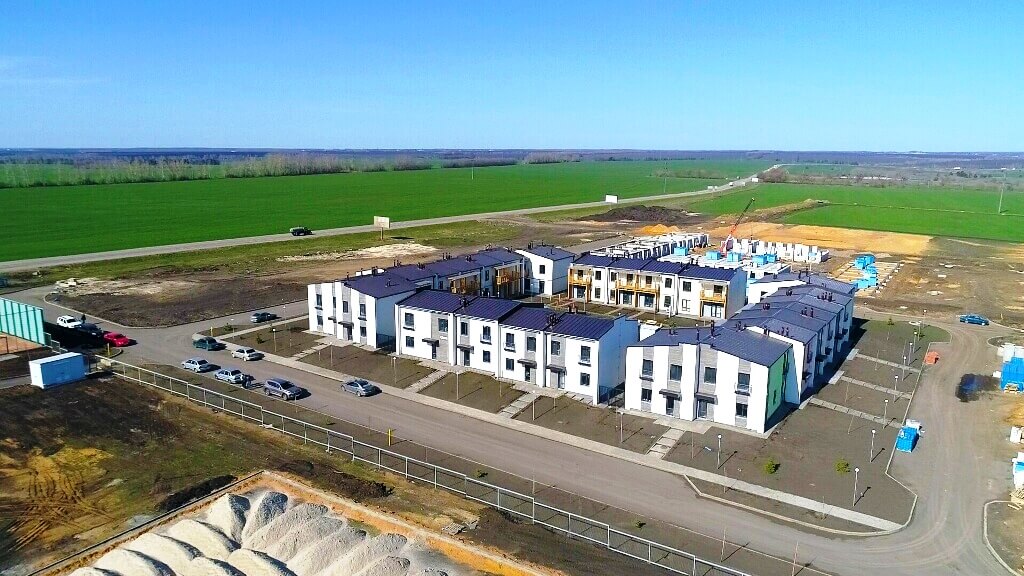

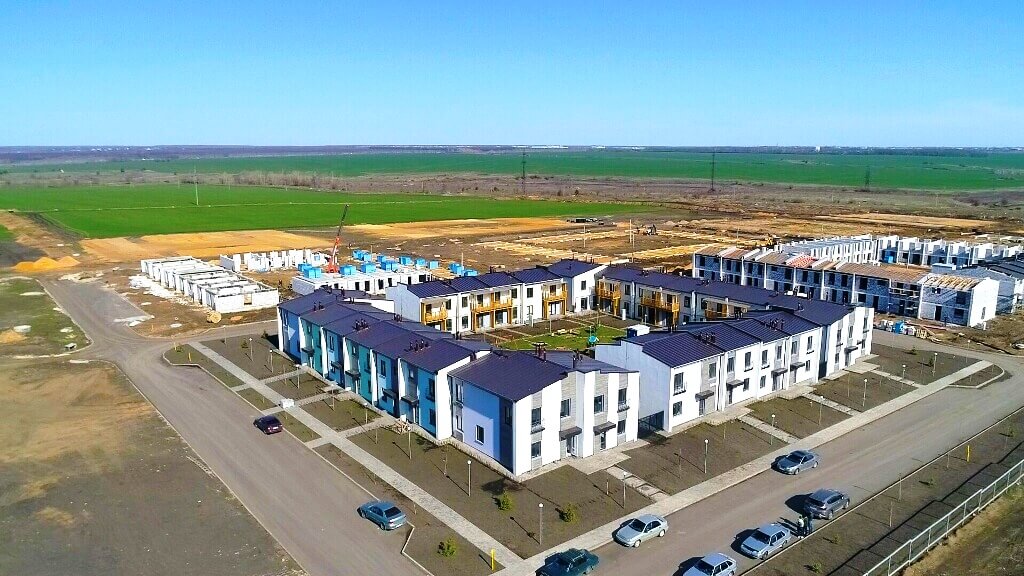

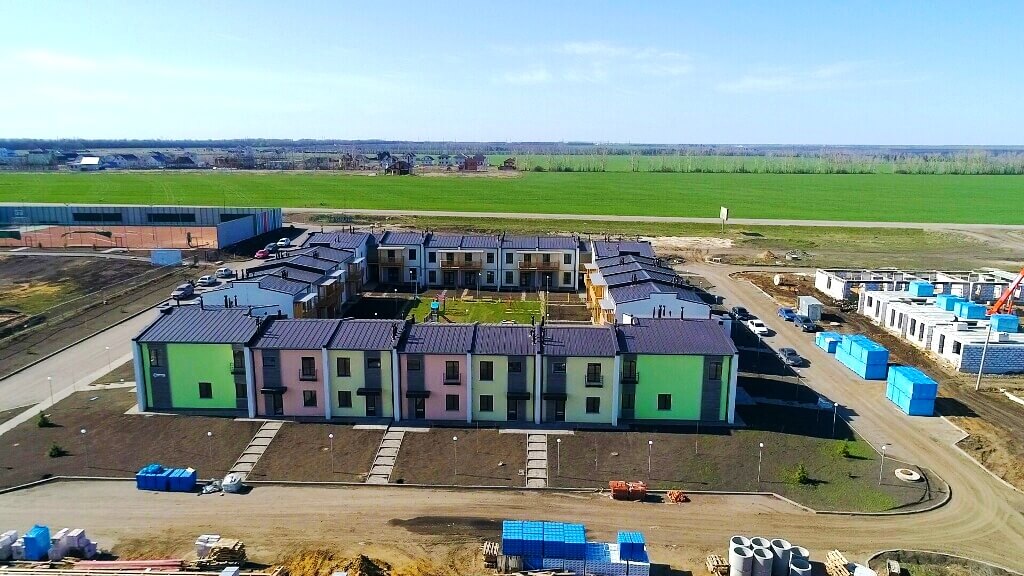

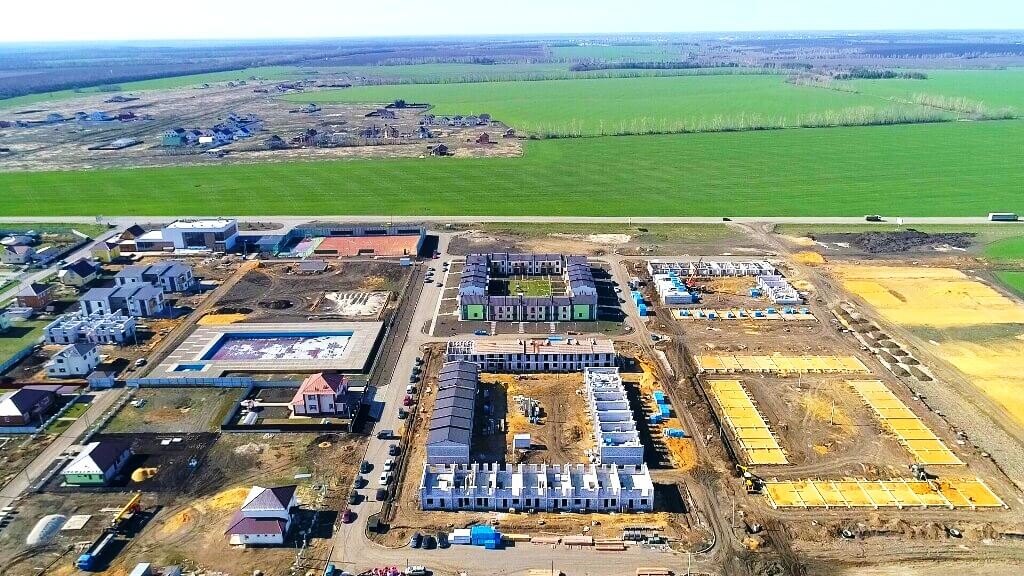

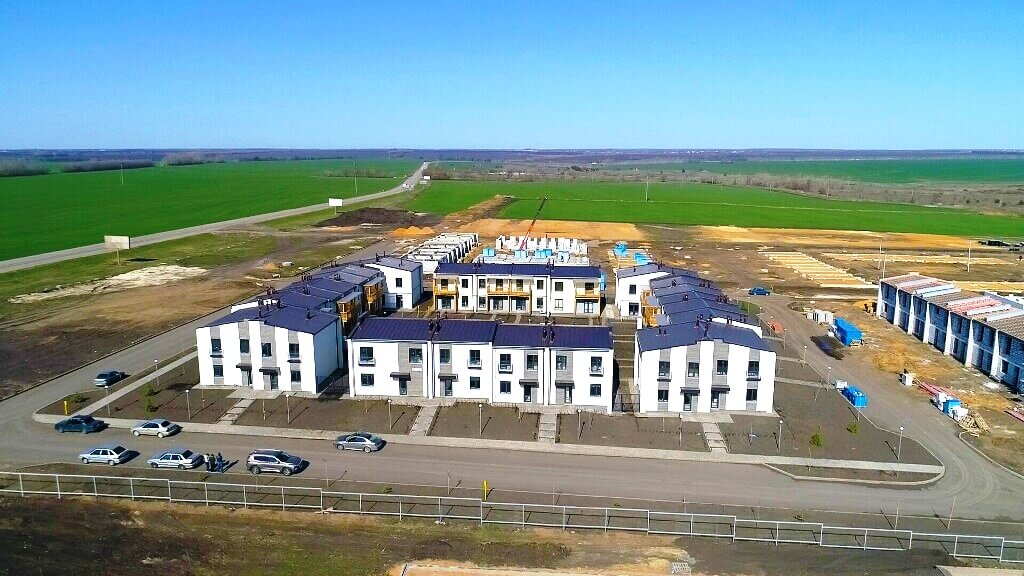

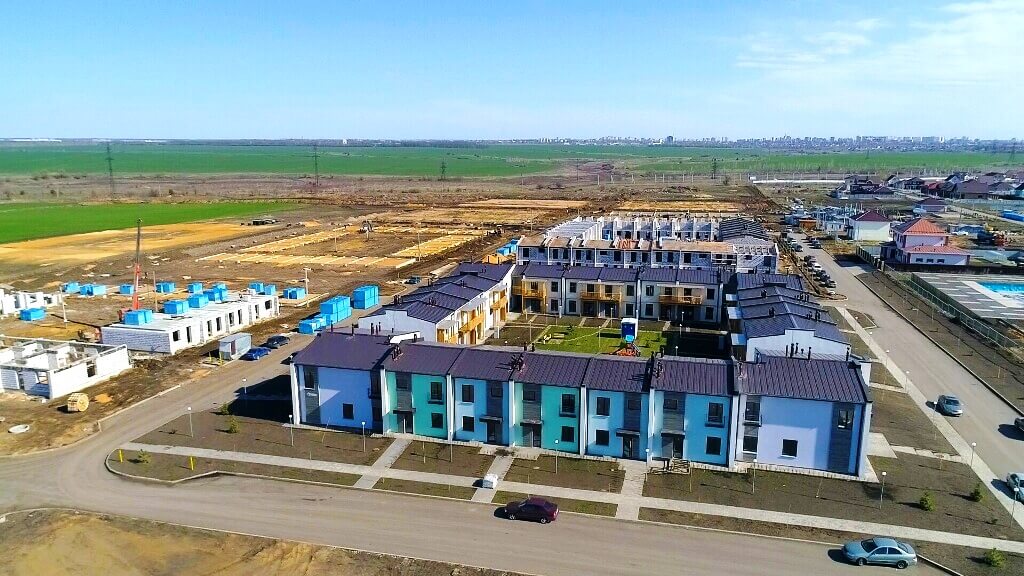

5/3 квартал:

17 дом

  • Закончена кладка второго этажа
  • Залит монолитный пояс
  • Производится монтаж кровли
  • Производится монтаж перегородок из пазогребневых плит

18 дом

  • Закончен монтаж кровли
  • Ведутся фасадные работы

19 дом

  • Закончен монтаж кровли, кладки перегородок.
  • Ведется монтаж остекления

20 дом

  • Закончена кладка стен второго этажа
  • Заливается монолитный пояс
  • Ведется монтаж кровли

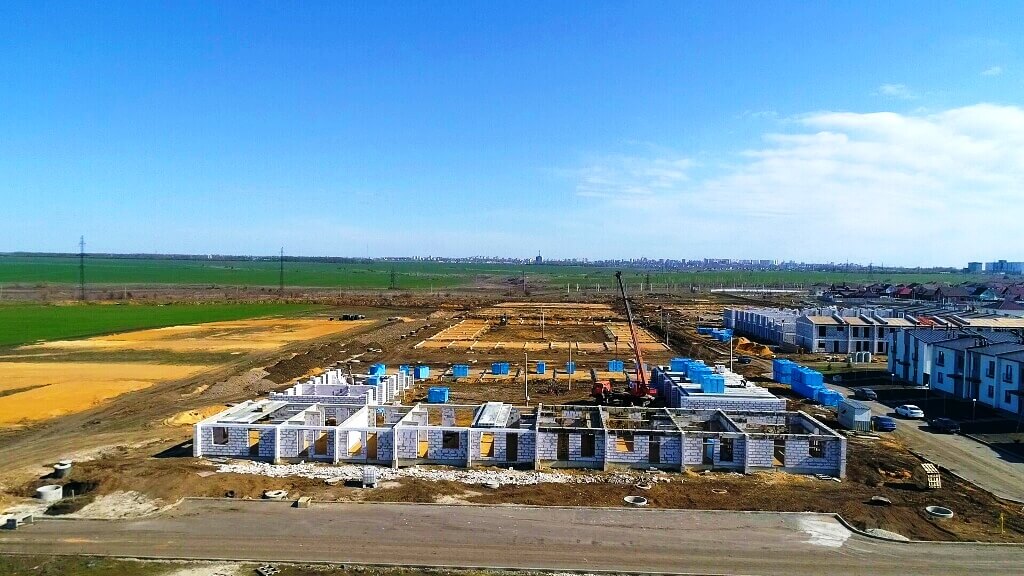

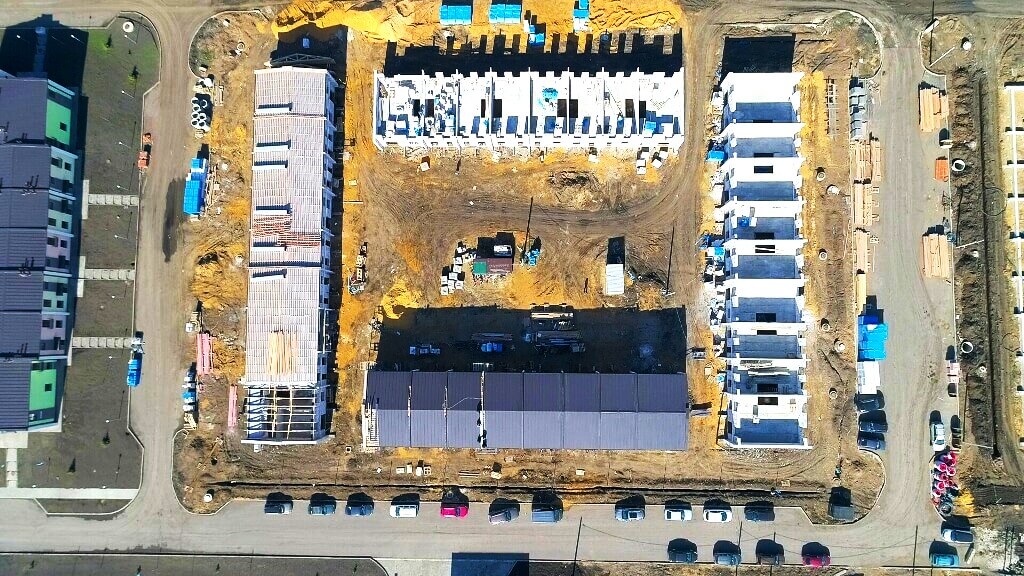

2/2 квартал:

5 дом

Ведется кладка второго этажа.

6 дом

  • Закончена кладка первого этажа
  • Смонтированы плиты 1 этажа

7 дом

  • Смонтированы плиты

8 дом

  • Закончена кладка 1 этажа
  • Залит монолитный пояс
  • Монтируются плиты перекрытые

Гостиница 3

  • Закончены работы по кладке стен второго этажа
  • Ведется монтаж кровли

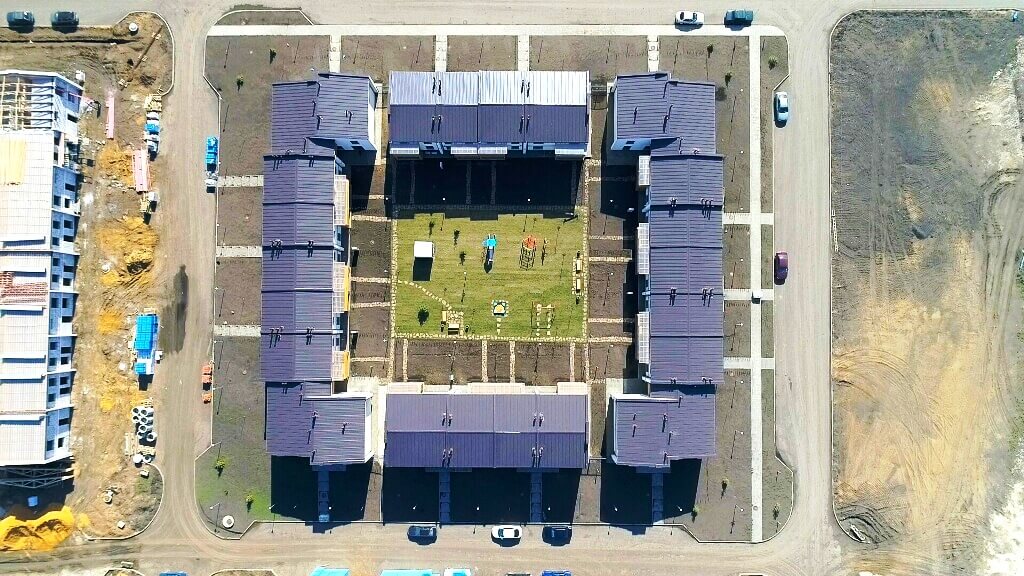

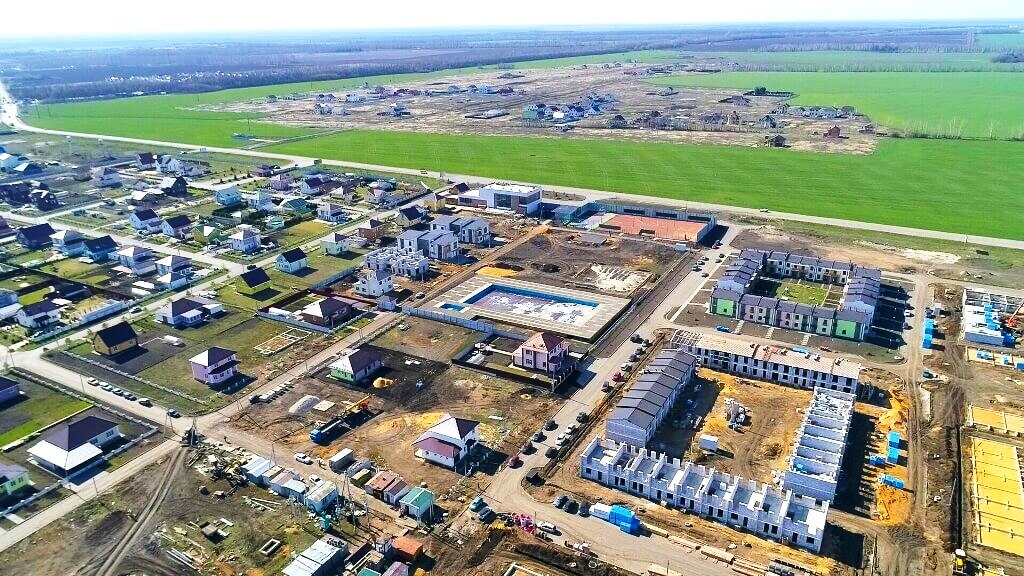

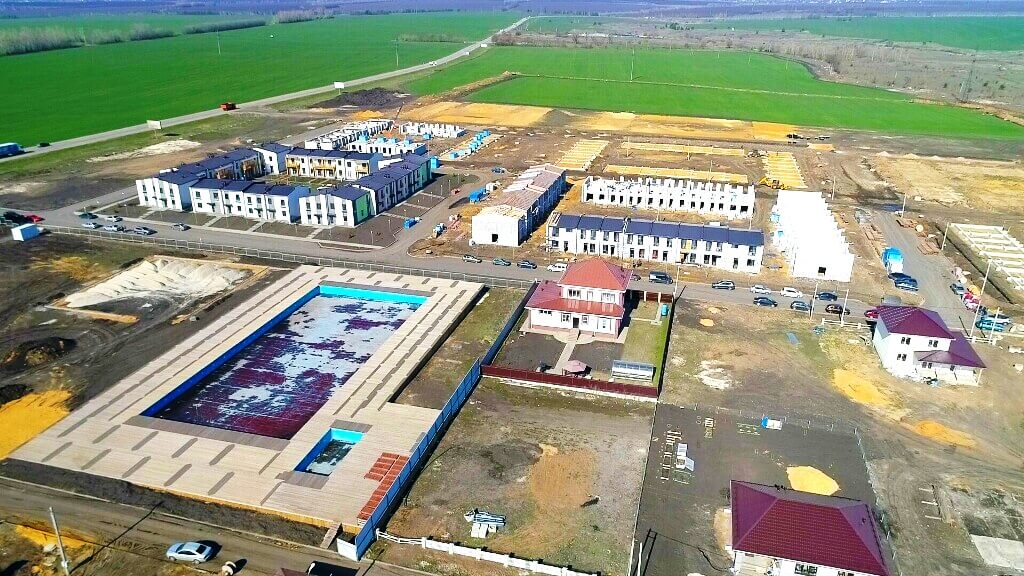

Гостиница 1-2

Ведется благоустройство территории (озеленение)

  • Благоустраивается территория вокруг открытого бассейна
  • Залили площадки под летнее кафе и сцену.
  • Делается площадка под открытый воркаут.
  • Закончены стены и перегородки по строительству раздевалок теннисного корта.
  • Ведутся отделочные работы по бассейну и ресторану.⠀

В мае планируется произвести работы:

5 квартал:

17 дом

  • Выполнить остекление
  • Выполнить сантехнические работы

18 дом

  • Произвести покраску балконов
  • Закончить фасадные работы
  • Выполнить сантехнические работы
  • Выполнить устройство газопроводов
  • Произвести устройство стяжки полов
  • Выполнить монтаж лестниц
  • Произвести вентиляционные работы
  • Закончить работы по благоустройству территории

19 дом

  • Закончить монтаж перегородок из пазогребневых плит
  • Произвести покраску балконов
  • Выполнить устройство газопроводов
  • Выполнить сантехнические работы
  • Выполнить остекление
  • Закончить фасадные работы
  • Закончить работы по благоустройству территории
  • Произвести устройство стяжки полов
  • Выполнить монтаж козырьков
  • Произвести вентиляционные работы
  • Выполнить монтаж лестниц

20 дом

  • Закончить кровельные работы
  • Выполнить сантехнические работы
  • Закончить монтаж перегородок из пазогребневых плит
  • Выполнить остекление

2 квартал:

5 дом

  • Выполнить кладку стен первого этажа

6 дом

  • Выполнить кладку стен второго этажа

7 дом

  • Выполнить кладку стен второго этажа

8 дом

  • Произвести работы по заливке монолитного пояса
  • Произвести монтаж плит.
